Također, prema dostupnim informacijama, nadležnim institucijama još nisu upućeni zahtjevi za izmjene relevantne dokumentacije kojima bi se iz projekta isključio BH-Gas, a kao novi nosilac aktivnosti uključio AAFS.

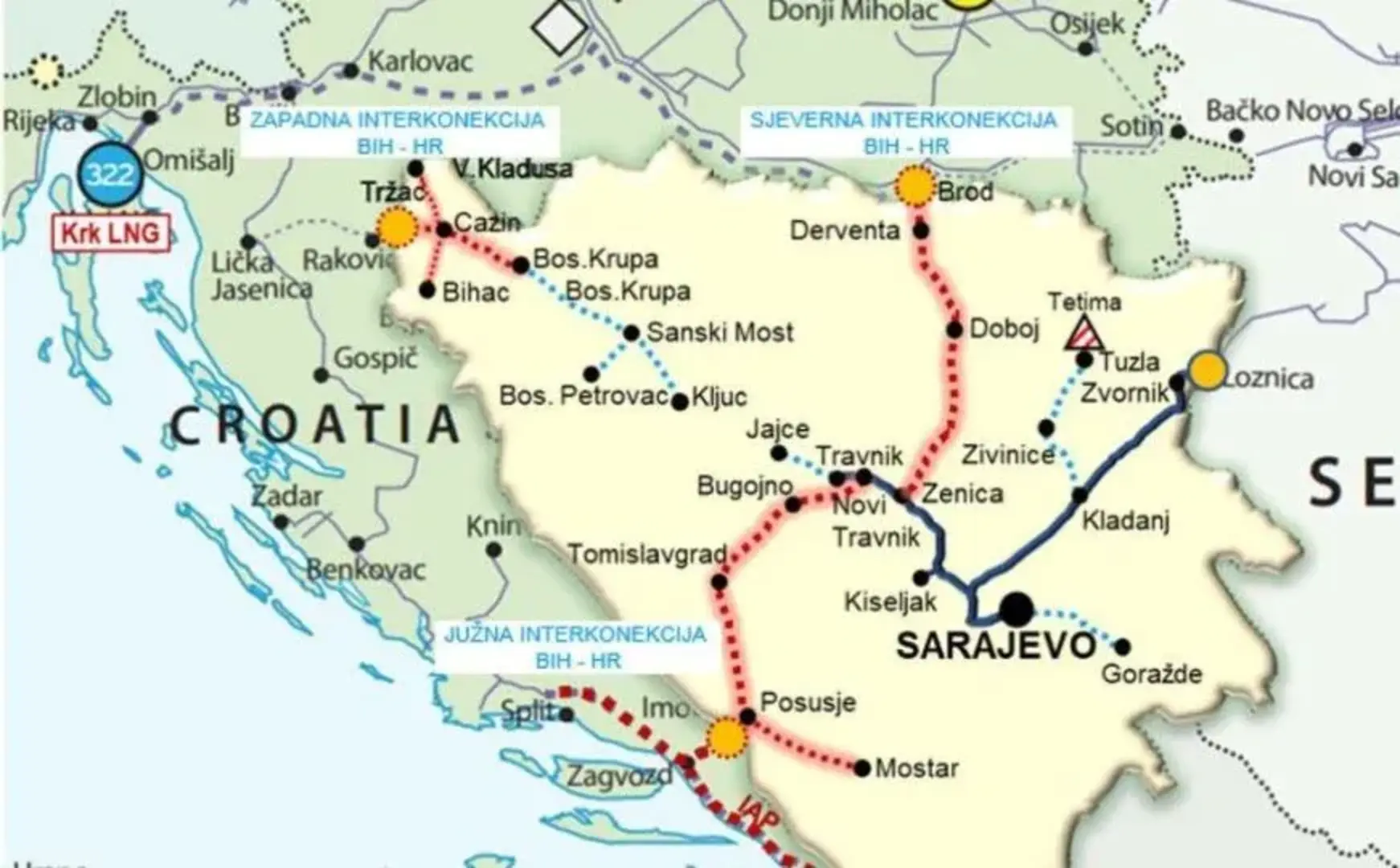

Danas ističe rok od 30 dana predviđen za potpisivanje ugovora između Vlade Federacije BiH i američke kompanije AAFS, no ključni koraci neophodni za realizaciju projekta Južna interkonekcija još uvijek nisu završeni.
Ugovor bi trebao ponuditi odgovore na brojna neriješena pitanja, između ostalog i na to kako doći do urbanističkih dozvola. Ipak, i dalje nema odgovora na pitanje kako će biti riješeno pitanje državne imovine.
Prema informacijama do kojih je došla Novinska agencija Patria, nadležna Vladina komisija za stručnu ocjenu u postupku izdavanja urbanističke saglasnosti za gasovod „Južna interkonekcija BiH–Hrvatska“ još nije Parlamentu Federacije BiH dostavila potrebnu stručnu dokumentaciju.
Istovremeno, nije ratificiran ni sporazum između Bosne i Hercegovine i Hrvatske, a koji se smatra jednim od ključnih preduslova za nastavak aktivnosti na projektu, piše NAP.
Također, prema dostupnim informacijama, nadležnim institucijama još nisu upućeni zahtjevi za izmjene relevantne dokumentacije kojima bi se iz projekta isključio BH-Gas, a kao novi nosilac aktivnosti uključio AAFS.
Zbog svega navedenog ostaje neizvjesno hoće li ugovor biti potpisan u predviđenom roku, kao i da li će kompletan proces zahtijevati novo prolongiranje te dodatne političke i administrativne procedure.
Kada se svi ovi elementi uzmu u obzir, uključujući činjenicu da se ne poštuju zakonske odredbe i da nisu završene osnovne administrativne procedure, jasno je da se radovi ni teoretski ne mogu završiti do kraja 2027. godine, kako je ranije planirano.
